卢旺达那巴龙格河水电站项目启动黏土心墙填筑 |
|||||
|
|||||

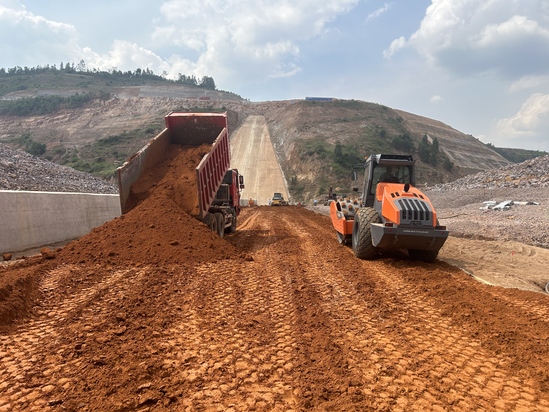

随着振冲碎石桩、塑性混凝土防渗墙、刺墙等大坝基础完成施工,7月19日,卢旺达那巴龙格河二号水电站项目大坝开始黏土心墙填筑。 心墙部位黏土总方量约27万方,由坝底1355米高程分层填至坝顶1414米高程。上下游两侧均由反滤料、过渡料自坝底呈梯形1:0.25的坡比贴坡保护到坝顶。 黏土区是黏土心墙堆石坝的核心防水部位,且黏土心墙填筑受环境因素影响较大,施工工艺更为复杂,施工要求更高,对现场质量管控要求更为严格。黏土填筑期间,项目团队对每一层黏土的铺料方式、铺料厚度、碾压方式、碾压遍数、碾压速度等均应以试验数据为依据进行控制。为保障不同坝料之间的接缝质量,项目部遵循“先砂后土”和“土砂平起”施工原则,大坝填筑施工时,黏土料与反滤料平起同步填筑,两层反滤料与一层过渡料平起进行接缝碾压。 卢旺达那巴龙格河二号水电站项目位于卢旺达北部省与南部省交界的那巴龙格河干流上,工程开发任务为防洪、发电、下游生态流量泄放,兼顾下游灌溉用水泄放。大坝作为项目主要枢纽结构物之一,其能否如期填筑,关系到后期水电站是否可以顺利蓄水发电。 接下来,项目部将严格按照规范及试验结果控制质量,从施工的前中后三个阶段对整个心墙填筑时期进行监督。施工前做好规划,根据现场情况制定可行的施工方案;施工中对质量做好监督及根据现场情况动态调整施工方法,保证施工效率和质量;每层黏土填完后对各项指标进行试验检测和数据分析。用负责的态度、科学的方法、实际的行动打造模范工地,努力推动项目优质履约,为促进中非友谊做贡献。 |
|||||
